Vanaf 26 februari aanstaande gaat Liander werkzaamheden aan de gasleidingen uitvoeren aan de Kerkebreek , Burgemeester Postweg en Rietland. Door de werkzaamheden is het helaas nodig om de buslijn 103 om te leiden via het Zuideinde. Tijdens deze werkzaamheden, die vallen onder fase 1, komen de haltes aan de Scheepsbouwersweg en de Burgemeester Postweg te vervallen.
Gedurende deze periode kun je gebruik maken van de haltes op het Zuideinde, mede namens Liander, excuses voor het ongemak. In fase 2 en 3 kun je weer gewoon gebruik maken van de bushaltes aan de Scheepsbouwersweg en Burgemeester Postweg.
De werkzaamheden tijdens fase 1 duren van 26 februari tot en met 15 maart 2024. Tijdens de werkzaamheden is beperkt doorgaand verkeer mogelijk. Bewoners zijn geïnformeerd over de werkzaamheden door middel van een brief van Liander.

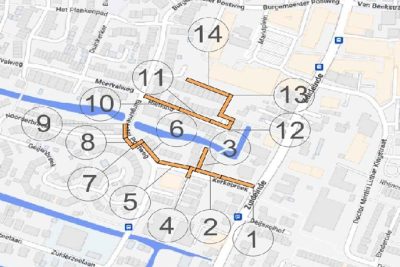

Fase 1
- Stappen 1 t/m 5
- Start van 26-02-2024 t/m 15-03-2024
Fase 2
- Stappen 6 t/m 9
- Start van 18-03-2024 t/m 22-03-2024
Fase 3
- Stappen 10 t/m 14
- Start van 25-03-2024 t/m 12-04-2024
