De samenleving heeft steeds meer elektriciteit nodig, vanwege zogenoemde netcongestie is grootschalige uitbreiding van het elektriciteitsnet noodzaak. Netcongestie is wanneer de vraag naar transportcapaciteit structureel groter is dan de maximale capaciteit van het elektriciteitsnet. De overbelasting tijdens deze piekmomenten kan leiden tot uitval van stroomlevering. Er is vele jaren nodig om volledige stroomnet op sterkte te krijgen.
Onlangs zijn de raadsleden en raadscommissieleden van de gemeente Purmerend in een openbare informatiebijeenkomst geïnformeerd over de aanpak van de netcongestie. Liander is ‘blij met de hulp’ van de gemeente Purmerend om het tijdpad zo kort mogelijk te houden.
Grote investeringen
Ook in Purmerend is er de noodzaak van grote investeringen in de energie infrastructuur. Eigenlijk gaat het om twee congesties: die op het hoogspanningsnet van landelijk netbeheerder TenneT en het midden- en laagspanningsnet van regionale netbeheerder Liander. Het effect van de uitbreiding van het stroomnet in Purmerend is afhankelijk van het tijdpad van de verzwaring van het hoogspanningsnet. Liander heeft vele jaren nodig om in Purmerend het stroomnet te verzwaren. Het tempo van de aanpassingen kent uitdagingen als procedures voor kabels en objecten als trafohuisjes, aankoop van grond en tekorten aan technisch personeel en materialen. Gemiddeld gaat voor alle werkzaamheden één op de drie straten open. Het in de bebouwde kom vinden van ruimte voor trafohuisjes en onderstations is tijdrovend en niet makkelijk. (Tekst gaat verder onder de foto)

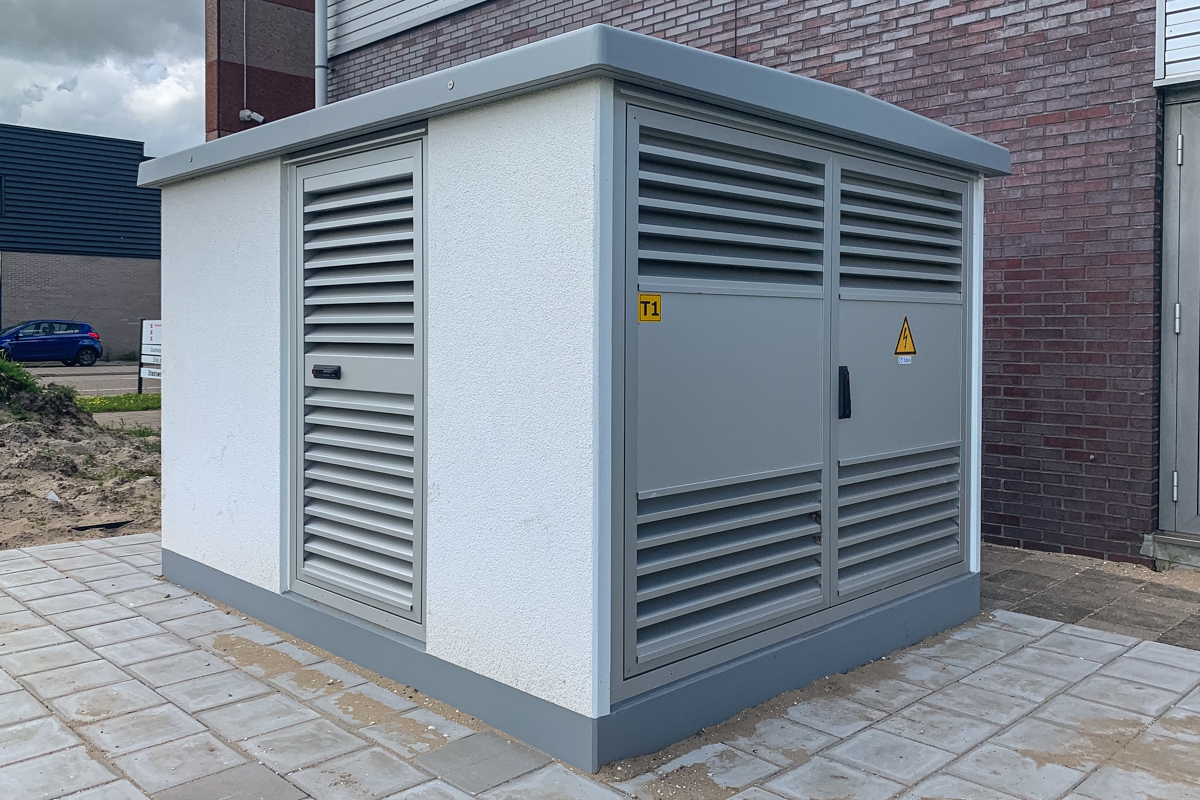

Het schakelpark van het schakel- en onderstation aan de Schaepmanstraat in Purmerend, waar de leidingen van het 50 kV deelnet afkomstig uit de Wijdewormer boven de grond komen voor verdere distributie van elektriciteit richting een transformatorstation in De Koog en verder richting Edam. Iris Voorloop, fotograaf
Basis
Het onderstation in Wijdewormer is de basis van de verzwaring of uitbreiding van het stroomnet in Purmerend. Voor de uitbreiding van het middenspanningsnet heeft Liander het project Helix (symboliseert opwaartse spiraal) opgezet. Het gaat om onder meer de bouw van nieuwe zogenoemde onderstations en vervanging van tientallen kilometers relatief oude kabels en uitbreiding van het aantal kilometers kabel vanaf onderstation Schaepmanstraat. Maar ook om de bouw van een station op de Baanstee-Noord (bouw is in volle gang) en tientallen kilometers extra kabel. Met deze uitbreiding is ook de stroomlevering voor de woningbouw op het golfterrein voorbereid. Al die acties nemen ruim tien jaar in beslag. In Middenbeemster beginnen in het laatste kwartaal van dit jaar de werkzaamheden het eerst.
Buurtaanpak
De uitbreiding van het laagspanningsnet direct naar de woningen gaat letterlijk veel overhoop halen. Voor het vervangen van kabels gaat één op de drie straten in de gemeente open. Er zijn nu ruim tweehonderd zogenoemde trafohuisjes, daar komen er tot 2040 tweehonderd bij. Het warmtenet van Stadsverwarming beperkt het aantal trafohuisjes. Het vinden van ruimte voor deze honderden trafohuiisjes in het bebouwde gebied is ingewikkeld. (Tekst gaat verder onder voorlichtingsvideo van Liander)
Woning
De vraag naar stroom per woning neemt toe. Op een kabel zijn nu gemiddeld 135 traditionele woningen aangesloten, voor toekomstige woningen is dat in het slechtse geval gemiddeld 25. Dat komt door teruglevering van stroom (zonnepanelen), groei van het aantal elektrische auto’s en van het aantal warmtepompen. Vanwege omvang werkzaamheden en verschillende tijdpaden is het niet mogelijk altijd gelijk met bijvoorbeeld vervanging van riolering aan de slag te zijn.
